攻坚克难、夜以继日,顺利完成国家会展中心集中救治场所项目建设工作
 发布时间:2022-04-14 浏览:879

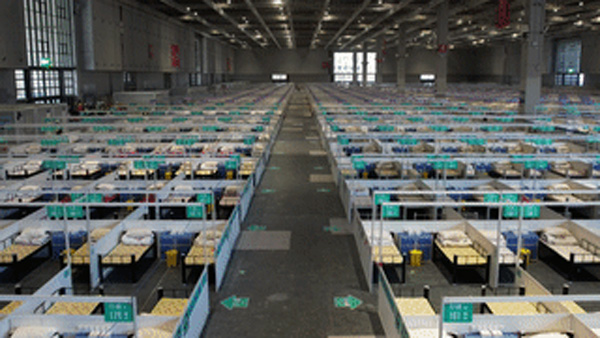

  •     上海国家会展中心在5天时间里,从展会场馆,变身约有5万张床位的上海最大集中救治场所。建设的背后,是倾尽全力的付出。


        市建设交通工作党委、市住房城乡建设管理委牵头协调卫健、交警、绿容、国展中心等单位和部门组成的国家会展中心集中救治场所建设现场指挥部全程驻扎现场,带领建设、设计、施工、监理等参建队伍,攻坚克难、夜以继日,在确保安全、加快进度、保障功能的原则下,通过优化设计方案,调动各方资源,全力协调推进,安全顺利地完成了项目建设工作。
        国家会展中心集中救治场所建设项目共提供床位50646个,改造建筑面积49万平方米,安装集装箱2716个(可容纳后勤保障人员5000余人)。建设单位为地产集团、东浩兰生和久事集团,设计单位为华建集团,施工单位为中建二局、中建三局、中建八局、中铁建工、南通四建、中铁十五局、宝冶、二十冶等,监理单位为上海建科。项目于4月4日开工,于4月9日晨实现首批3、4号馆竣工交付,于4月11日晚全面完成项目竣工验收。


        驻扎工地,一线指挥
        现场指挥部成立办公室、综合协调、现场推进、工程督导和后勤保障5个小组,科学统筹、积极协调,全天24小时为建设和施工单位提供支持、服务和保障,人均每日巡馆3万步以上,睡眠不足3小时,为按时保质完成建设任务提供了坚强的组织保证。
        科学组织,特事特办

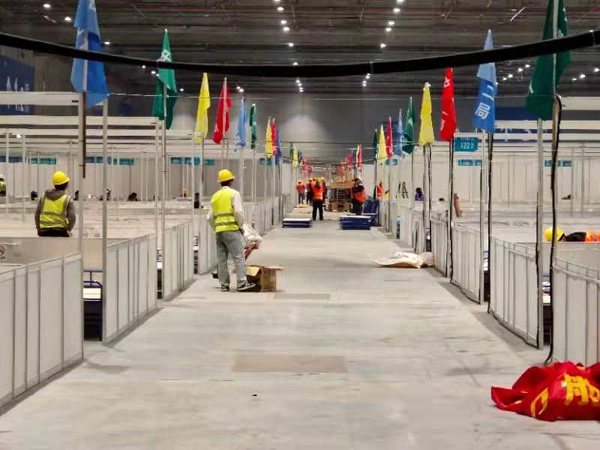

        针对该项目工期紧、任务重,施工队伍多、防疫要求高,以及疫情管控期间人员和材料调度难度大等实际,指挥部牢牢把控时间节点,实行挂图作战,指导各参建单位制定细化到小时的工程进度计划并狠抓落实。一是全力协调施工人员、材料进沪和撤离。努力克服疫情管控带来的障碍,想尽一切办法、通过各种途径积极协调对接,驻场领导现场办公,直接与相关省市领导电话沟通商议;指挥部协调市疫情防控工作领导小组办公室、重大办、长三办等部门制发通知和协调函,努力确保援建队伍和施工材料顺利进沪和有序撤离。二是强化外围交通组织。协调市交警总队、青浦区交警支队派专人驻场,点对点提供服务,简化手续,日办理车辆通行证约2000张,人员通行证约800张,有效确保车辆人员顺利进出场。三是不断优化内部运输流线。协调国展中心开放2、5、7、14、16等管控通道,确保四片“叶子”对应施工单位的运输流线相对独立、防止交叉;协调周边停车场,实施客货车辆分类停放,释放最大空间,充分满足材料运输和车辆通勤需求;协调青浦区绿容局,及时清理垃圾,确保道路通畅。四是各参建单位尽锐出战,全力以赴。设计、监理团队和国展中心快速集结力量,实行驻场伴随式服务,实时解决矛盾问题。建设、施工单位全力调配资源,快速动员2.5万名建筑工人24小时轮班作业,充分彰显住建人的先锋力量和担当精神。
        守住底线,确保安全
        一是把牢施工安全关。专门抽调工程质量安全监督专业人员和行业专家驻扎现场,严密组织施工现场安全管理,24小时开展分批巡查,全力确保工程质量和施工安全。二是落实疫情防控措施。协助市卫健委制发疫情防控指导意见,协调青浦区卫健委调派医务人员,严密组织核酸检测等疫情防控工作。各参建单位严格落实人员进场前登记、测温、核酸和抗原检测,配戴胸牌,配发个人防护和消杀用品,每日组织全员核酸检测,所有进场车辆和物资开展二次消杀,有效管控疫情隐患。三是做好人员情绪疏导。超大的施工强度导致工人身心疲惫,情绪烦躁,指挥部指导各参建单位加强工人生活保障,开展心理疏导和情绪安抚工作;夯实建设单位的兜底责任,及时化解劳资矛盾,避免出现群体性事件。

        (摘自:上海住房城乡建设管理)
